Jour 11

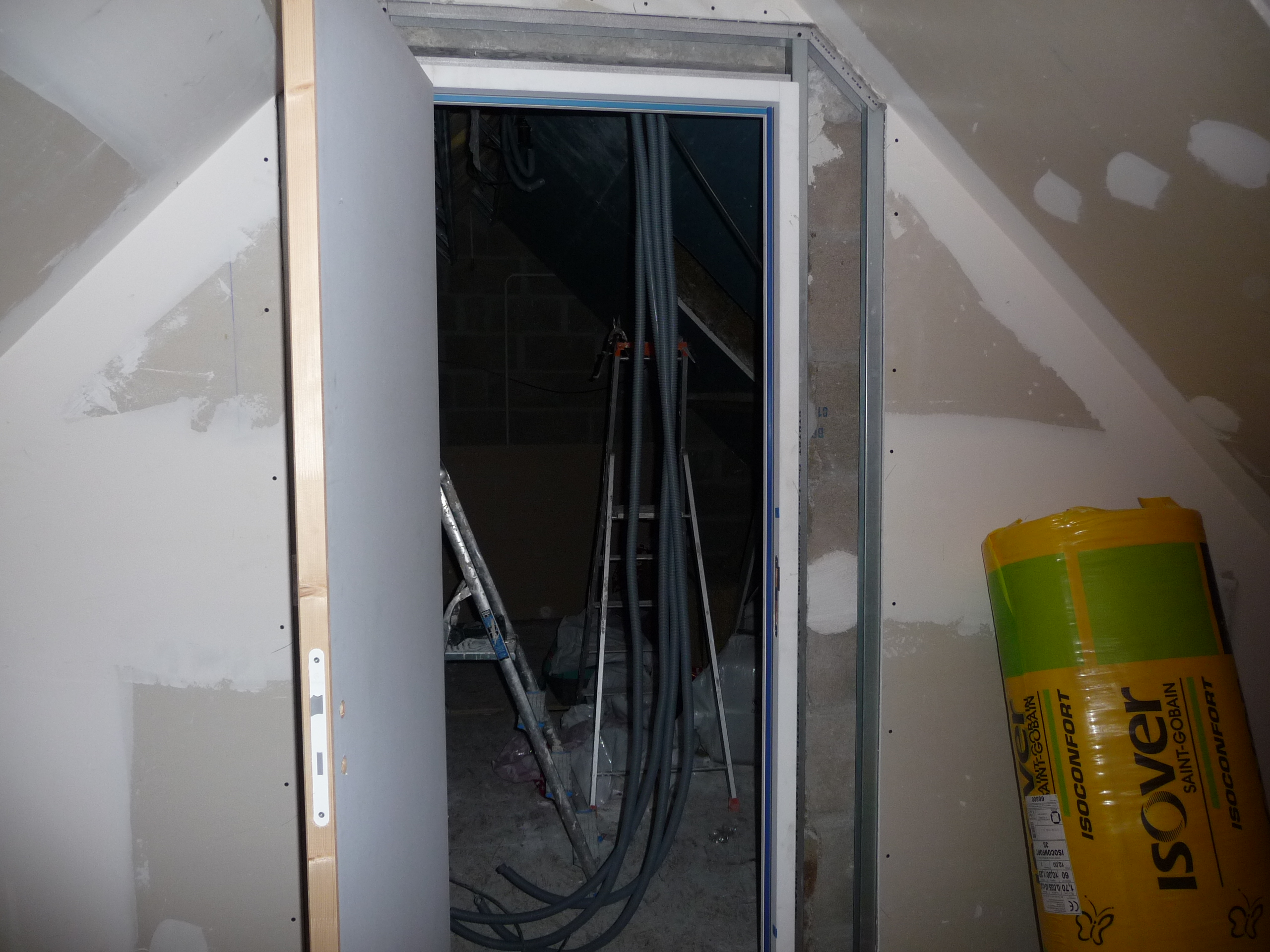

Première journée pour l’électricien et début des poses des plaques de plâtre. Cela devient difficile de circuler et le plat de spaghetti des câbles a commencé … Le support du vidéo projecteur a aussi été installé au plafond.

Ce n’est pas mieux dans le garage pour les câbles qui vont devoir arriver juste à côté de l’écran.

Avec la version de nuit des photos 😉

Jour 10

Le travail des plâtriers continue, ils ont commencé à poser les supports des plaques de plâtres et l’isolant à mi-journée.

Fin de la journée, pose de la première porte du SAS, des bords du Velux du grenier et montée des premières plaques. Demain, c’est repos, il manque de la laine de roche. Suite des travaux Lundi !

Jour 9

Premier jour du travail pour le plâtrier, même si cela va être rapide ;). Il apporte les matériaux (dont la double porte pour le sas 🙂 ) et prépare le trou dans le plancher (hélas oui, problème de logistique avec le charpentier) pour pouvoir passer ses matériaux en haut, ils ne passent pas par l’intérieur de la maison.
Le vrai chantier de plâtrerie commence donc demain !

Achat divers IV

Enfin, divers, l’élément principal de la salle je devrais dire !
Voilà, j’ai jeté, pour cette première mouture, mon dévolu sur le BENQ 1070+, il me faut le vidéoprojecteur assez tôt pour tester la profondeur de champ par rapport à l’écran et installer le socle du vidéoprojecteur dans le toit.
Il arrive Mercredi si tout va bien !

Jour 8

Aujourd’hui, réunion de chantier avec le maître d’oeuvre et les artisans. Le but ? valider la construction du plancher et passer aux autres artisans.
On passe donc en revue le sol, on monte à l’étage pour valider le plancher et les Velux, tout est OK, on va pouvoir continuer.
Suite du chantier, le 27/10 avec le plâtrier et juste après l’électricien.
Le garage fait maintenant un peu vide avec le départ du camion et des outils de chantier …

Jour 7

Cette journée est consacrée à la pose des fenêtres de toit (oui, velux …). Aujourd’hui, donc, l’artisan devant poser les Velux intervient. Le toit va sentir la douleur 😉 !

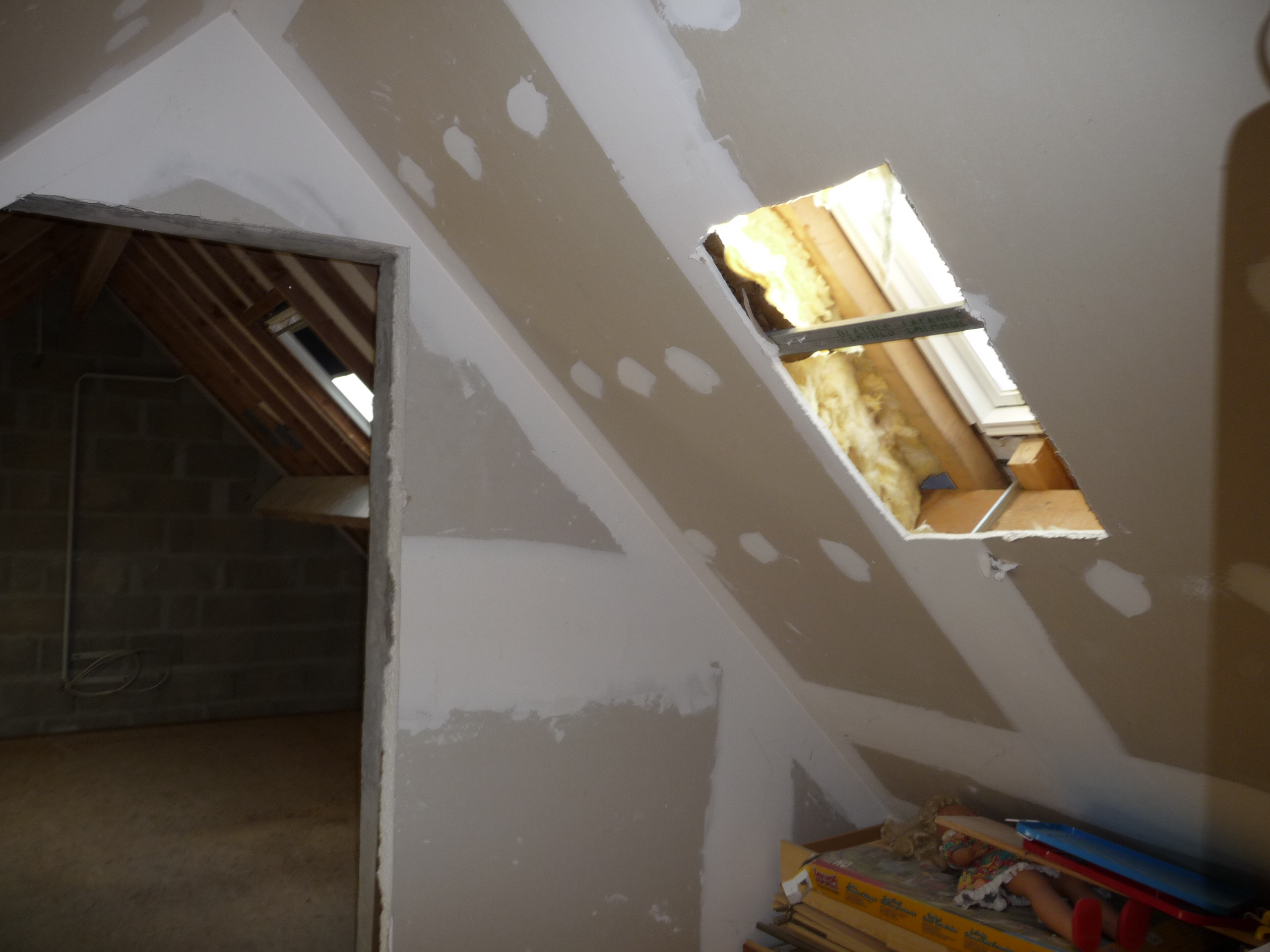

Après pas mal de changement de tuiles, coups de meuleuses, bref, le premier Velux est fixé ce matin, il reste le second à réaliser dans le grenier.

L’artisan est aussi parti chercher le store occultant pour le grand Velux , histoire que la salle de Cinéma soit bien dans le noir.

L’après midi est consacré au second Velux.

Et voilà l’état en fin de journée !

Jour 6

Nouvelle avancée avec le trou de la porte terminé et le plancher complètement fini. Le garage est maintenant dégagé, le charpentier ayant terminé le gros oeuvre.

Il reste les Velux à poser, pas avant Samedi. Ensuite, arrivée du plâtrier pour les murs !

Jour 5

En ce début de semaine, journée consacrée à la fin du sol et surtout au plus gros chantier de cette aménagement, le trou dans le mur pour accueillir la future porte de la pièce.
Ce matin, les ouvriers sont surtout allés chercher les matériaux manquants et ont commencé le trou lorsque je suis parti pour travaillé vers 13h (RTT pour le matin).

Ce soir, cela n’a plus du tout la même tête, j’ai un trou dans ma maison 😉 !

jour 4

Après le repos d’hier, les artisans sont revenus ce jour. Objectif : le sol et la porte et les velux … cela semble un peu optimiste surtout qu’ils sont que deux … On verra sur la durée 🙂

A la mi journée, voici l’avancement sur le plancher.

La suite à la fin de la journée, le plancher est doublé pour l’isolation phonique. Il reste donc la porte à faire à l’étage ainsi que les Vélux, tout cela sera donc terminé Lundi ! …

Bref, on a notre pièce maintenant, reste plus qu’a la finir 😉

Jour 3

Ce matin, les artisans attaquent le plancher. Les poutres sont là, ils ont aussi acheté les Vélux.

Fin de journée, tout est posé pour finaliser le plancher, il reste maintenant à laisser sécher le ciment dans les cavités des solives. Prochaine étape dans 48 heures …
