Jour 18

Juste une petite mise à jour. Le peintre a besoin d’avoir une porte avec les plaintes finies EN BAS DE LA PORTE et sur les côtés…, donc , voici les plaintes finies. Par contre, aucune news de l’électricien et des trous des Leds, j’espère que cela ne posera pas un problème pour le peintre demain…

Jour 17

Visite du peintre ce jour pour la finition des murs afin de pouvoir poser la première couche de peinture (noir MAT).  A part de la poussière, pas grand chose de neuf à se mettre sous la dent ce jour mais un travail indispensable du peintre pour avoir une bonne finition pour la peinture (je vous dis pas l’état des poutres après le passage du plâtrier …). Le plaquiste revient demain pour les finitions et le peintre devrait revenir Vendredi 🙂 !

Jour 15

Aujourd’hui, passage de l’électricien pour finaliser le passage des câbles et faire quelques ajustements.

Parmi les ajustements, le câble VGA et HDMI qui ne peuvent pas passer par les gaines installées.

Et enfin, de nouveau on a la lumière dans le garage 😀 !

Jour 14

Ce matin, visite de chantier avec le maître d’oeuvre pour constater l’avancement.Aussi, arrivée de la personne allant poser les bandes sur les plâtres et les contours de fenêtres. Le garage est aussi vidé depuis ce matin !


Fin de journée, toutes les bandes sont posées, même dans le garage 🙂

Jour 13

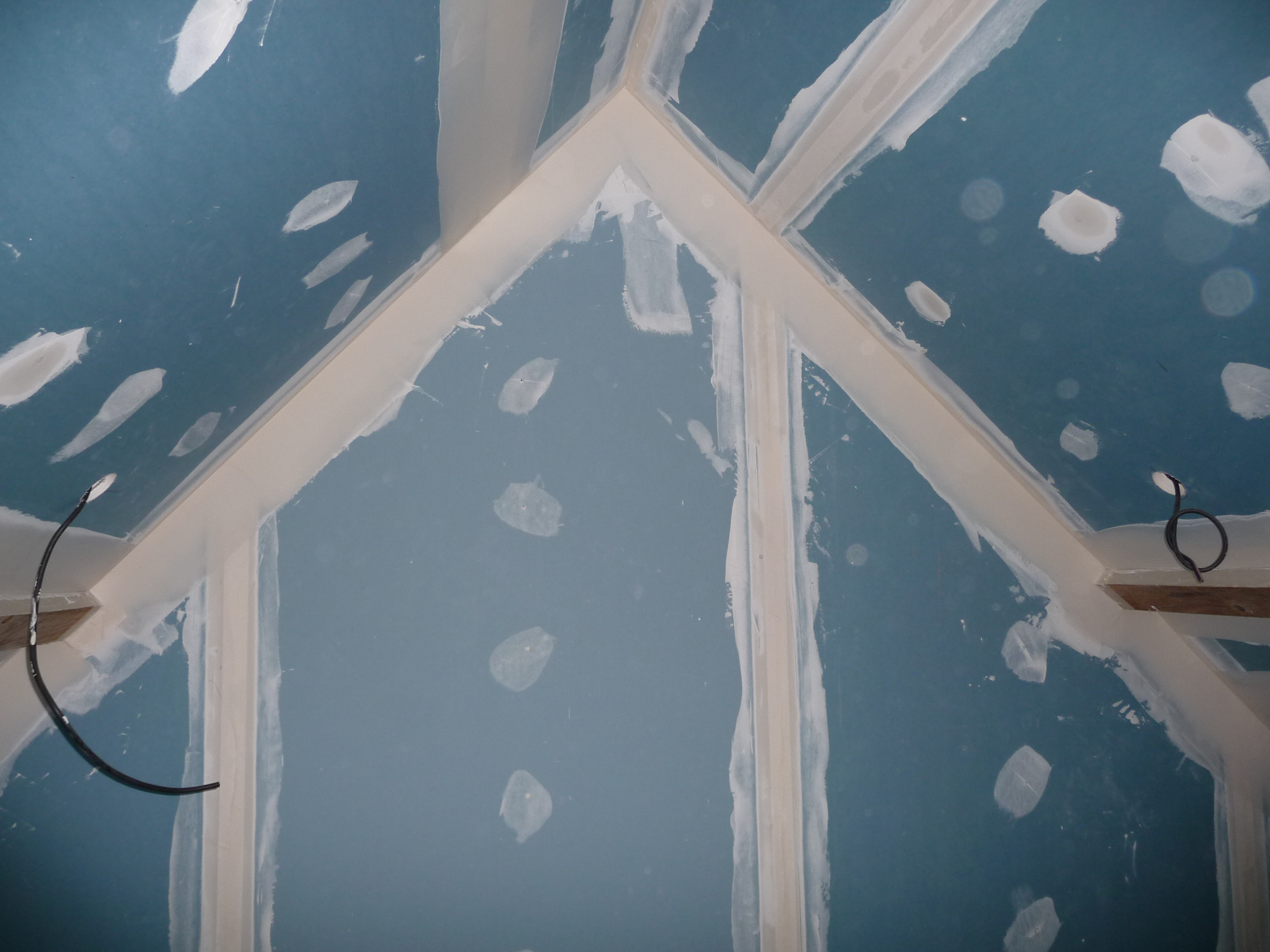

Les travaux de plâtrerie continuent, la pièce est maintenant terminée, il reste les bandes à poser.


Fin de journée pour les artisans, un peu tardive le temps de tout nettoyer. La salle est maintenant terminée, fermée avec son SAS d’entrée 😀 !

Jour 12

Les travaux des plâtriers continuent, les plaques sont posées à l’étage et l’isolation sous le plancher.

La salle progresse maintenant avec la pose des plaques sous le plancher ainsi que la mise en place des soutiens métalliques sous les rampants et pour le mur du fond qui va accueillir l’écran.

Jour 11

Première journée pour l’électricien et début des poses des plaques de plâtre. Cela devient difficile de circuler et le plat de spaghetti des câbles a commencé … Le support du vidéo projecteur a aussi été installé au plafond.

Ce n’est pas mieux dans le garage pour les câbles qui vont devoir arriver juste à côté de l’écran.

Avec la version de nuit des photos 😉

Jour 10

Le travail des plâtriers continue, ils ont commencé à poser les supports des plaques de plâtres et l’isolant à mi-journée.

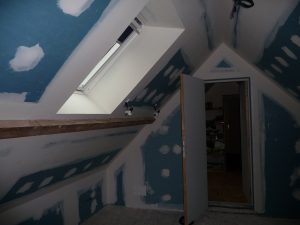

Fin de la journée, pose de la première porte du SAS, des bords du Velux du grenier et montée des premières plaques. Demain, c’est repos, il manque de la laine de roche. Suite des travaux Lundi !
